Cập nhập tiến độ xây dựng nhà ở riêng lẻ Quận Gò Vấp - An Phúc Khang

2026-04-16 12:07:20 - 114 lượt xem

Cập nhập tiến độ xây dựng nhà ở riêng lẻ Quận Gò Vấp - An Phúc Khang


1. Thông tin chung về dự án

  • Tên dự án: Nhà ở riêng lẻ

  • Chủ đầu tư: Ông Bùi Đăng Khoa, Bà Nguyễn Thị Mai

  • Địa chỉ thi công: 389/8/7 Quang Trung, Phương 10, Quận Gò Vấp, TPHCM

  • Diện tích xây dựng: 72,15 m2

  • Giai đoạn hiện tại: Thi công nền móng và cốt thép, chuẩn bị đổ bê tông

Đây là giai đoạn quan trọng, ảnh hưởng trực tiếp đến độ bền và khả năng chịu lực của toàn bộ công trình. Vì vậy, mọi hạng mục đều được triển khai cẩn thận và có kiểm soát chặt chẽ tại hiện trường.


2. Các hạng mục đang thi công

Công tác nền móng

Sau khi hoàn tất việc định vị và đào đất, đội thi công tiến hành xử lý nền theo từng bước:

  • San gạt và cân chỉnh cao độ theo bản vẽ

  • Đầm chặt nền bằng thiết bị chuyên dụng

  • Triển khai gia công và lắp đặt thép móng

Quá trình đầm nền được thực hiện nhiều lượt nhằm đảm bảo độ chặt, hạn chế tình trạng lún sau này.


Hệ thống kỹ thuật ngầm

Song song với phần móng, các hạng mục kỹ thuật âm được triển khai đồng bộ:

  • Lắp đặt hệ thống ống thoát nước

  • Thi công bể tự hoại theo vị trí thiết kế

  • Bố trí hố ga phục vụ thoát nước

Tất cả các đường ống đều được kiểm tra trước khi lấp, đảm bảo không xảy ra sai sót khi công trình hoàn thiện.


Công tác cốt thép sàn

Cốt thép được thi công trực tiếp tại công trình, tuân thủ đúng hồ sơ thiết kế:

  • Thép được cắt, uốn theo kích thước tiêu chuẩn
  • Khoảng cách bố trí được kiểm soát đồng đều
  • Liên kết bằng dây kẽm chắc chắn

Vật liệu sử dụng là thép xây dựng có thương hiệu, đảm bảo chất lượng và khả năng chịu lực lâu dài.


Công tác bê tông

Hiện công trình đang hoàn tất các bước cuối trước khi đổ bê tông:

  • Thời gian dự kiến: 15 giờ ngày 14 thang 4 năm 2026
  • Mác bê tông: M250

Trước khi đổ, đội kỹ thuật sẽ kiểm tra lại toàn bộ cao độ, cốt thép và vệ sinh bề mặt để đảm bảo điều kiện thi công tốt nhất.


3. Nhật ký thi công chi tiết

Tiến độ theo ngày

  • Ngày 12 tháng 4 năm 2026: Kiểm tra và điều chỉnh hệ thống cốt thép dầm sàn

  • Ngày 13 tháng 4 năm 2026: Nghiệm thu hệ thống điện nước âm

  • Ngày 14 tháng 4 năm 2026: Hoàn thiện buộc sắt và chuẩn bị đổ bê tông


Nhân sự tại công trường

  • Số lượng công nhân: 10
  • Gồm thợ chính, phụ và kỹ thuật giám sát

Đội ngũ làm việc ổn định, phối hợp nhịp nhàng giữa các hạng mục.


Điều kiện thời tiết

Trong quá trình thi công:

  • Thời tiết: Nắng
  • Ảnh hưởng: Không ảnh hưởng đến tiến trình công việc

Công việc vẫn được duy trì liên tục để đảm bảo kế hoạch chung.


4. Đánh giá chất lượng & an toàn lao động

Chất lượng vật tư

Vật liệu sử dụng tại công trình đều được kiểm tra trước khi đưa vào thi công:

  • Thép đúng tiêu chuẩn kỹ thuật

  • Xi măng, cát, đá đạt yêu cầu xây dựng

  • Không sử dụng vật liệu không rõ nguồn gốc


An toàn lao động

Yếu tố an toàn luôn được chú trọng:

  • Công nhân có trang bị bảo hộ khi làm việc

  • Khu vực thi công được sắp xếp gọn gàng

  • Hạn chế tối đa nguy cơ tai nạn


Xử lý phát sinh

Trong quá trình thi công:

  • Không có sự cố nghiêm trọng

  • Các vấn đề nhỏ được xử lý ngay tại hiện trường

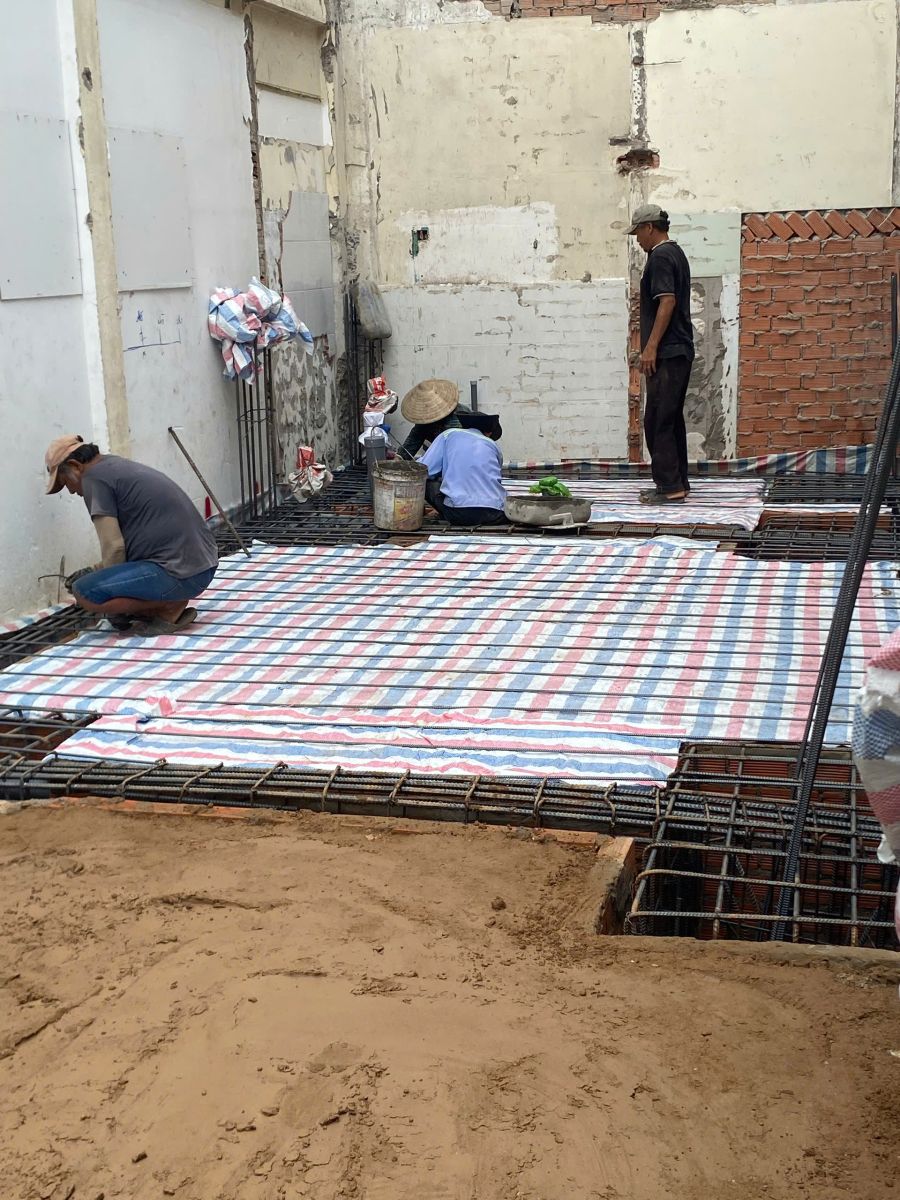

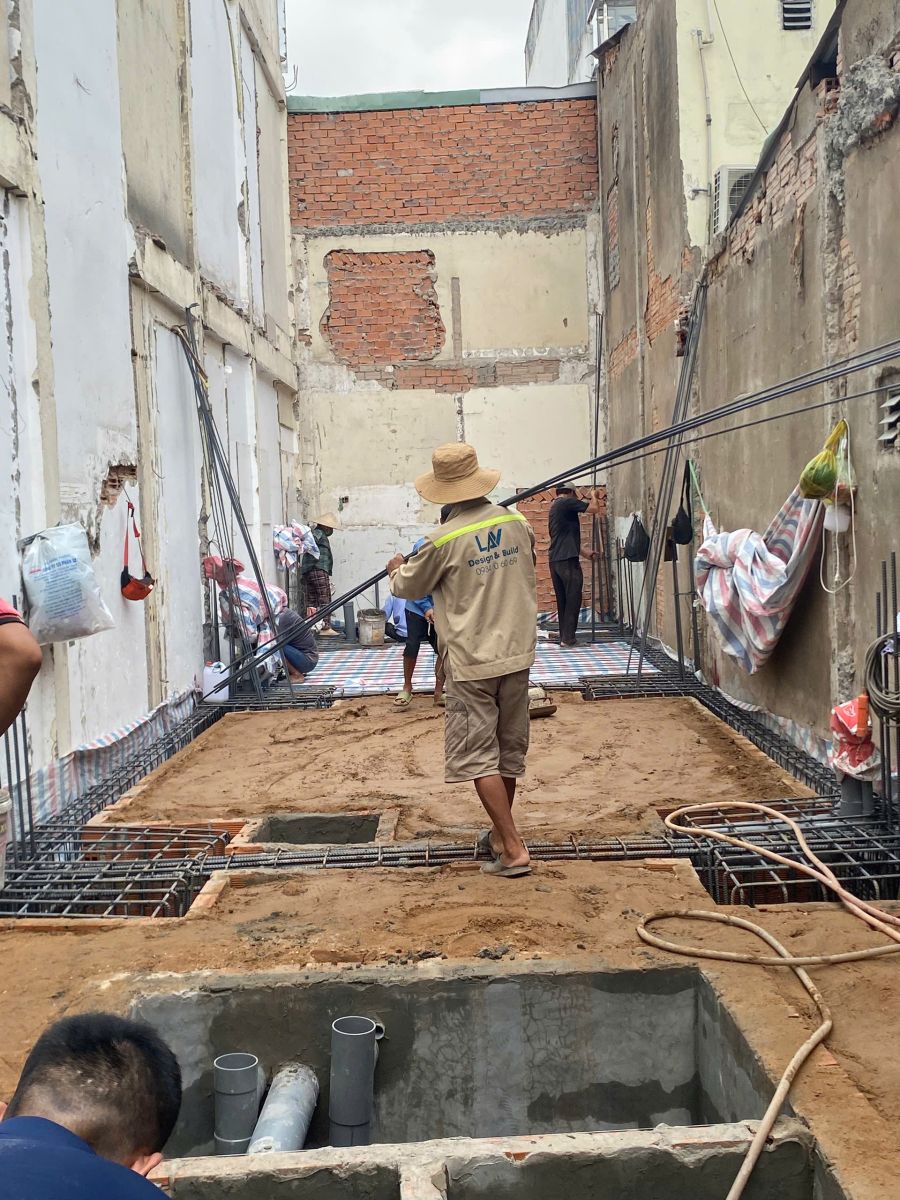

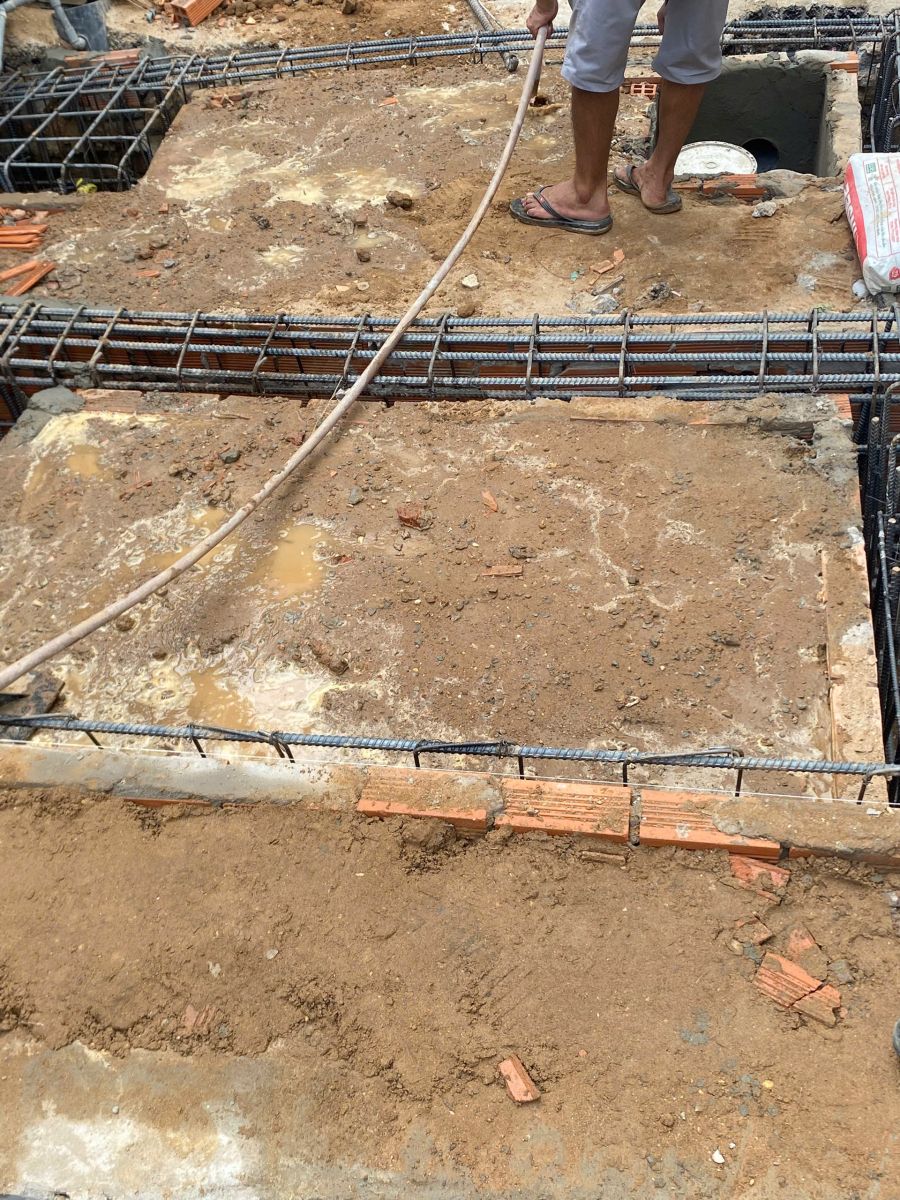

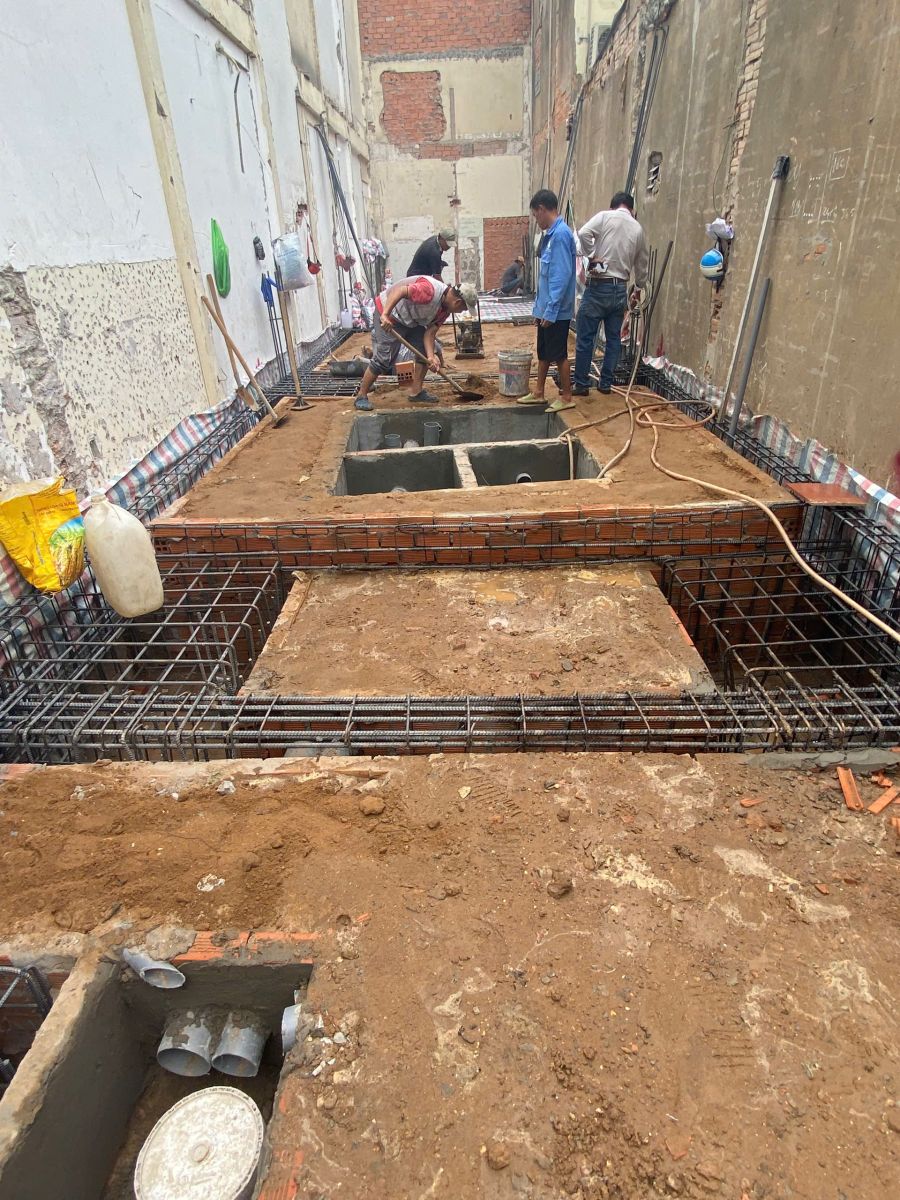

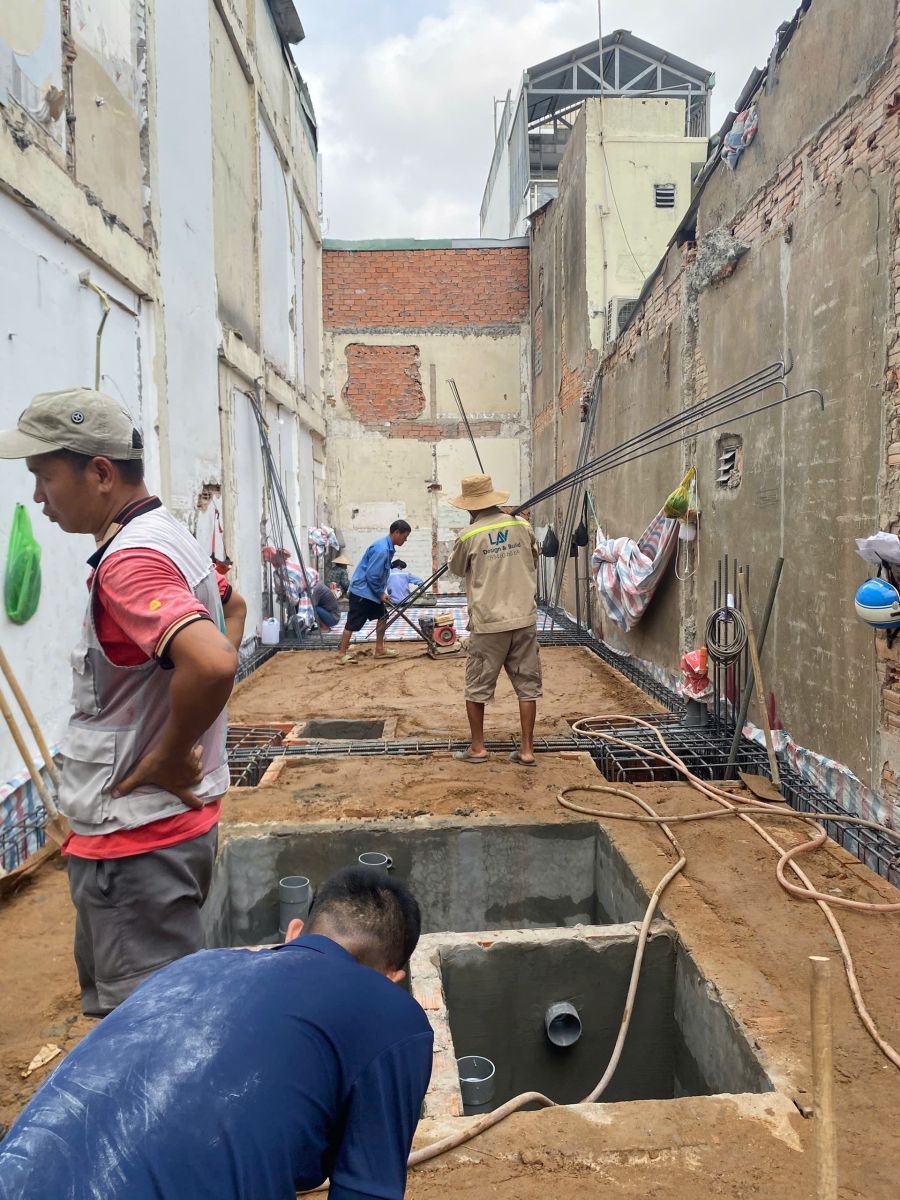

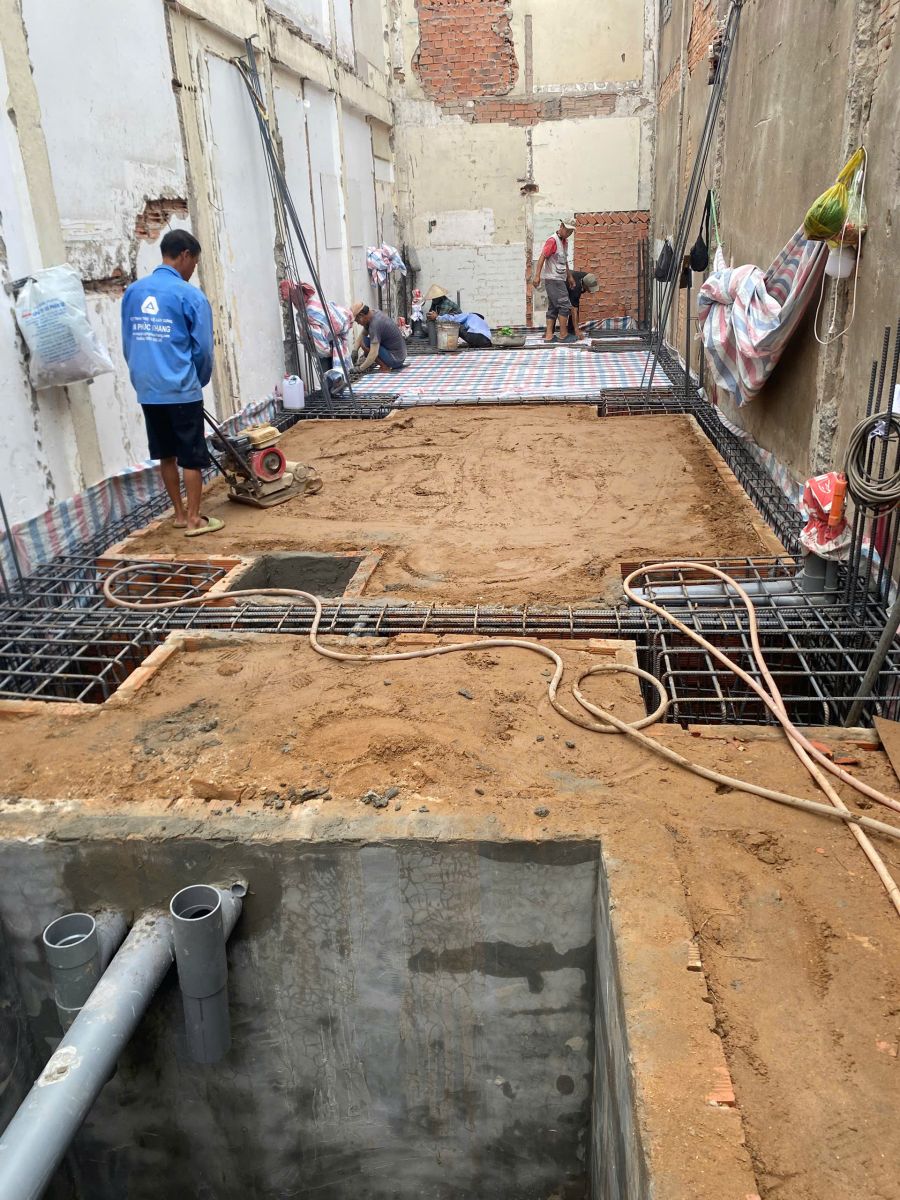

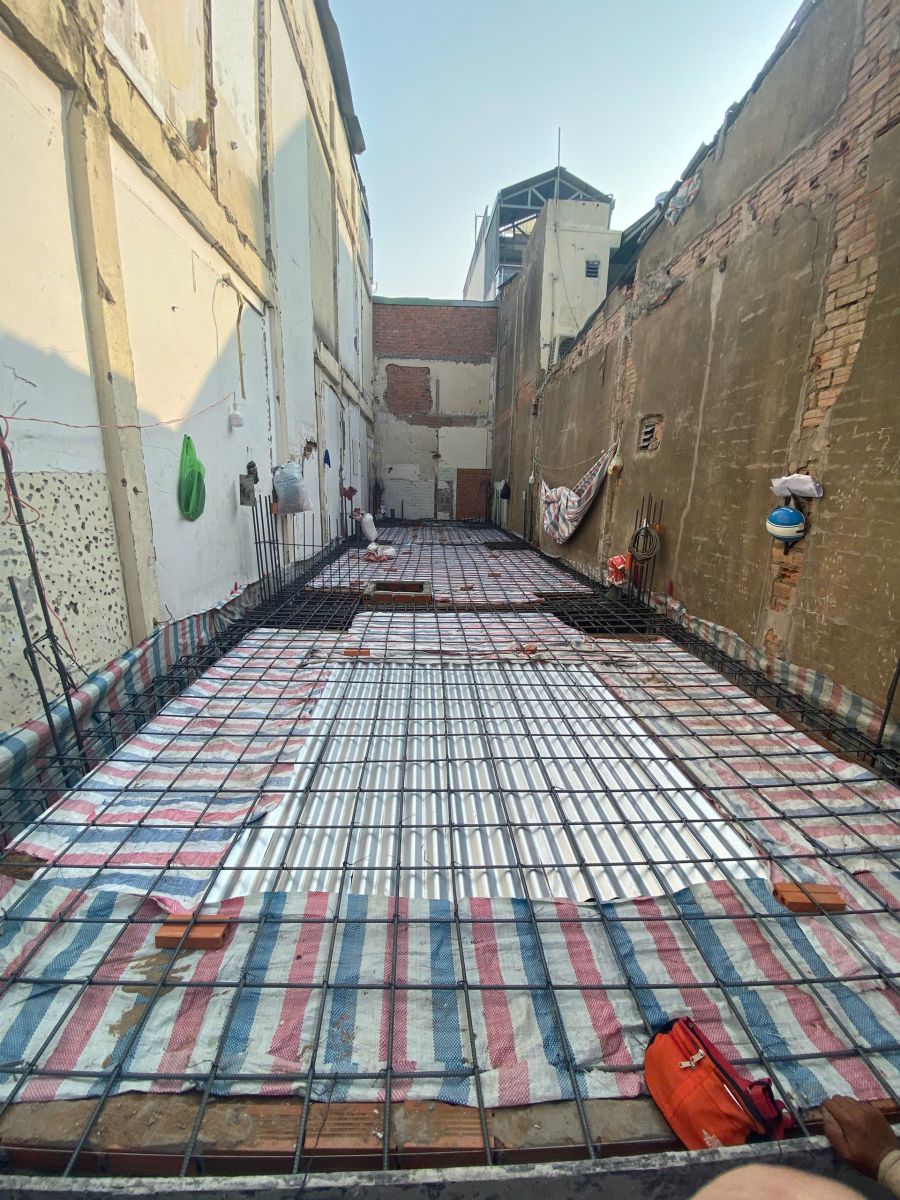

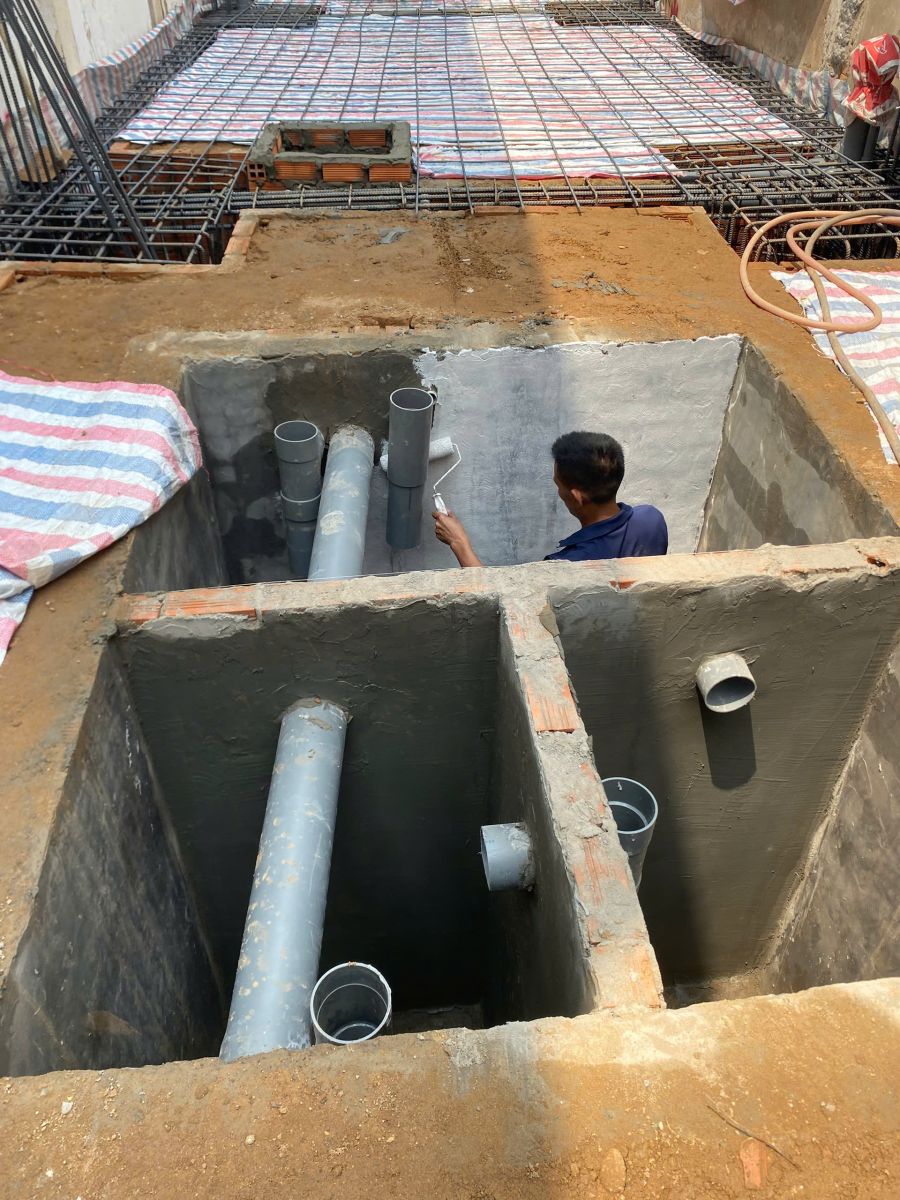

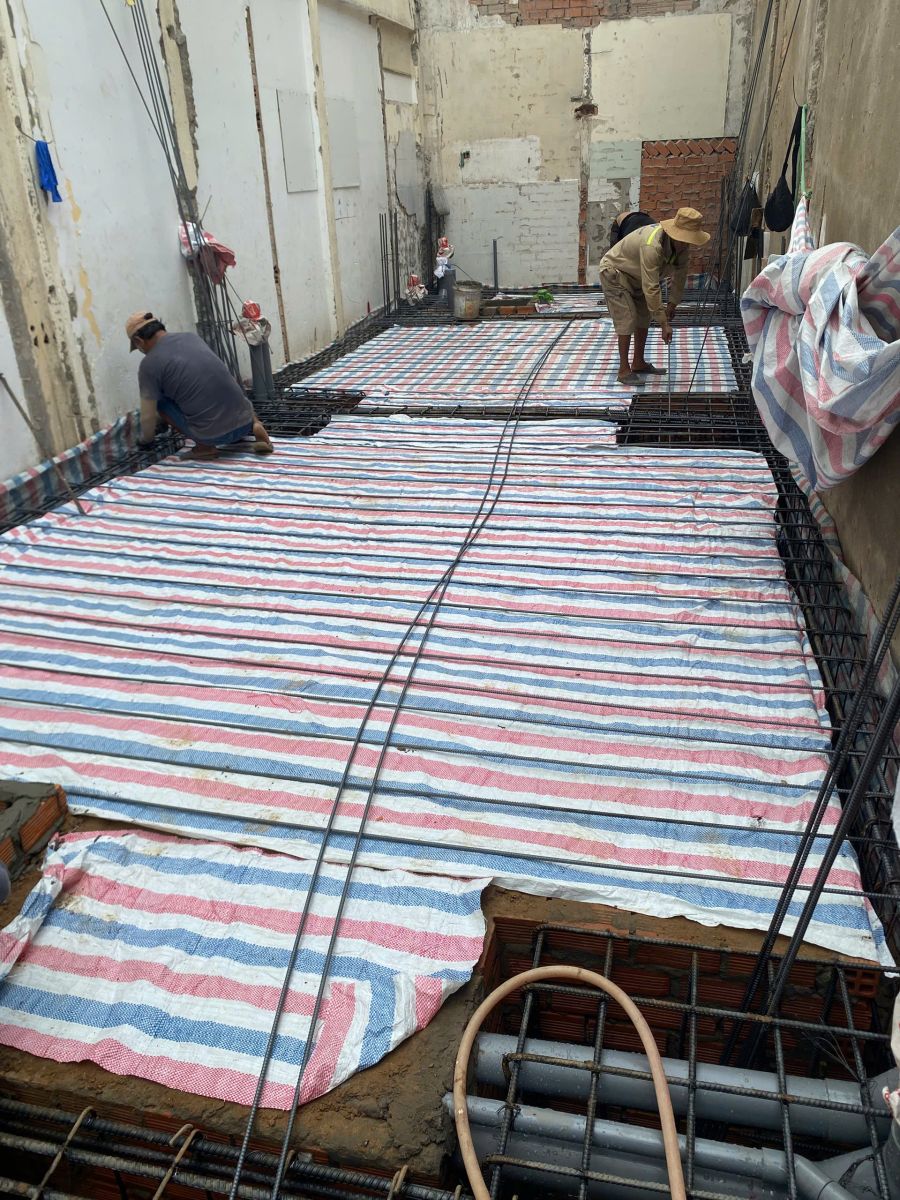

5. Hình ảnh thực tế công trường






















Kết luận tiến độ

Tính đến thời điểm hiện tại, công trình đã hoàn thành các bước quan trọng trong giai đoạn nền móng. Các hạng mục đều đạt yêu cầu kỹ thuật và đang sẵn sàng chuyển sang công tác đổ bê tông.

6. Thông tin liên hệ:

Địa chỉ: 945/73 Lê Đức Thọ, P 16, Gò Vấp, TPHCM

Điện thoại: 0903.650.245 - 0981.898.319

Website: Xây Dựng An Phúc Khang

Facebook: Công Ty TNHH Thiết Kế Xây Dựng An Phúc Khang













Liên hệ với chúng tôi

Liên hệ
